Die neue Wendeschleife der Linie 701
|
||
Ursprünglich war die Wendeschleife in dem nordöstlichen Winkel zwischen Theodorstrasse und Am Hülserhof geplant. Der Bau der Wendeschleife erfolgt jetzt an der Strasse Am Röhrenwerk (endet als Werkseinfahrt bei Mannesmann -ja Vallourec) Früher hiess diese Strasse Am Gatherhof und führte entlang des Werksgeländes von Mannesmann bis zum "Am Gatherhof von heute. | ||
Vom 27.09.2016 bis xx.xx.201x
|
||

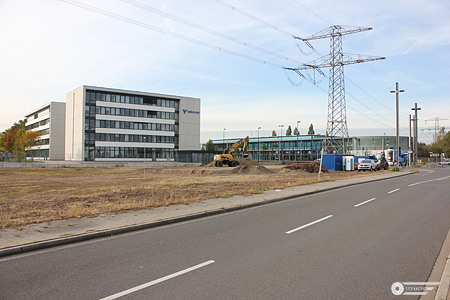

27.September 2016 - Brachfläche bei Vallourec | 14.Oktober 2016 - Erste Arbeiten für das zukünftige "Containerdorf" | |

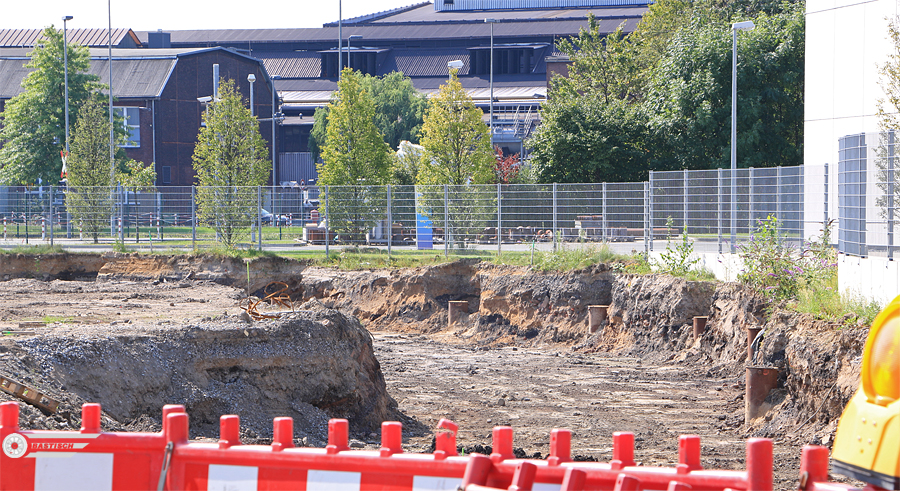

26.Januar 2017 - Brachfläche bei Vallourec | 26. Januar 2017- Das "Containerdorf" von der anderen Seite | |

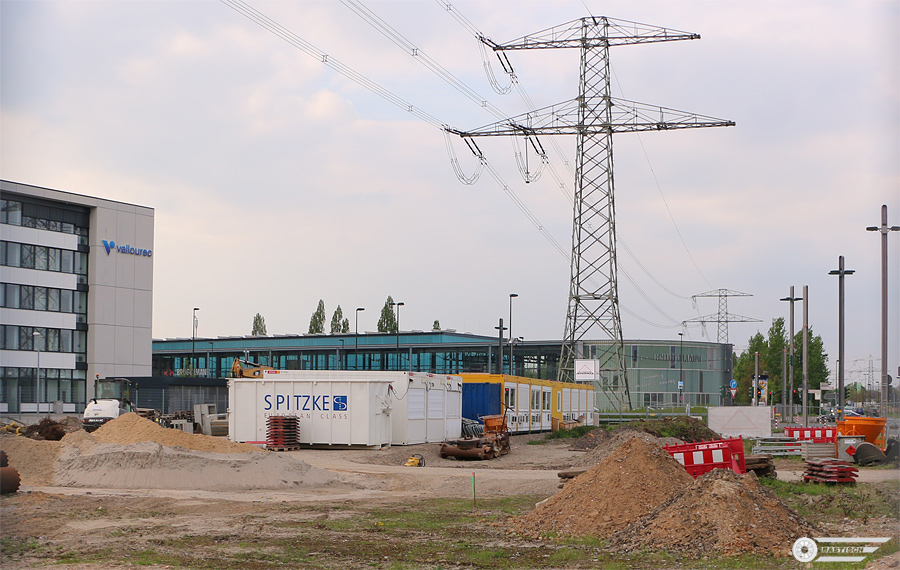

13.April 2017- Noch weit weg von einer Wendeschleife
19.Juni 2017- Es hat sich nicht viel geändert
19.Juni 2017- Gleislos abgestellt: Spitzke 34.2.0486 (zus.Bezeichnung 09)

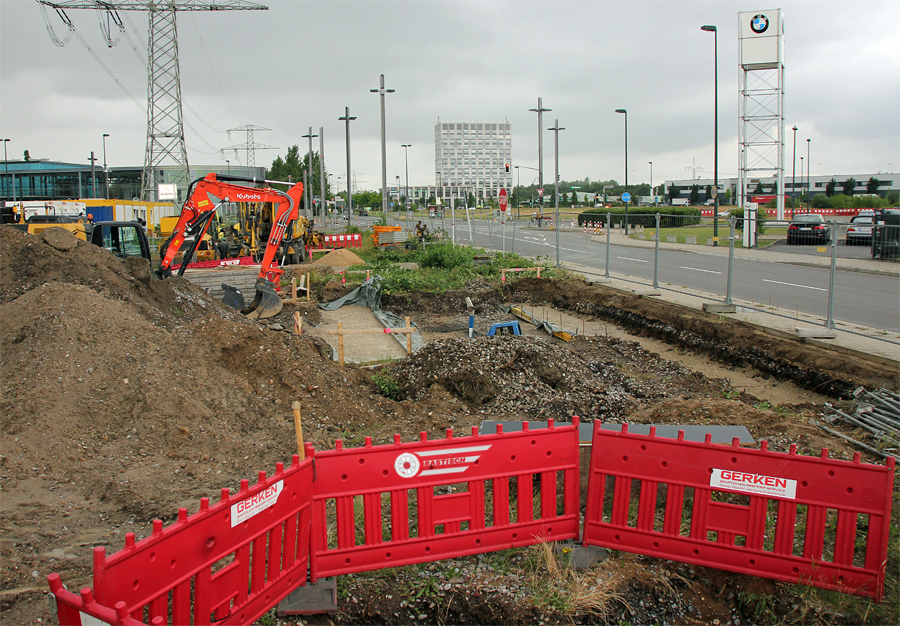

12.Juli 2017 - Auf dem Gelände hat jetzt auch die Bautätigkeit begonnen

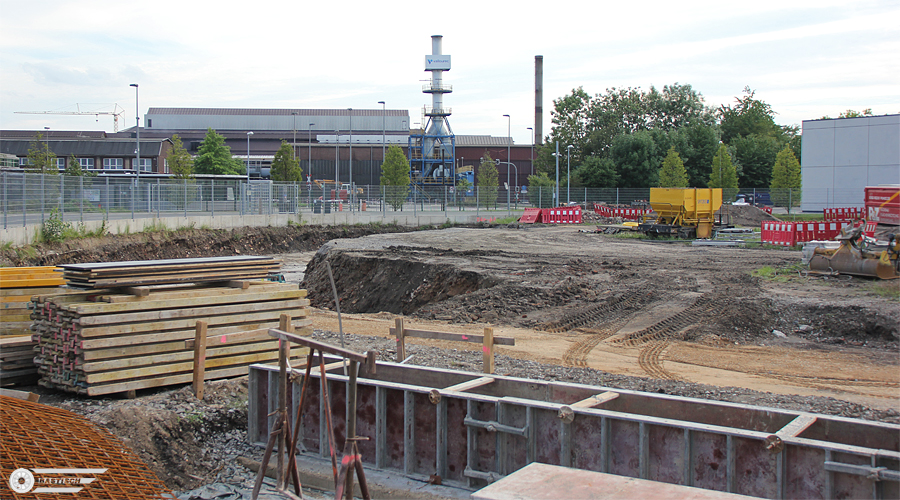

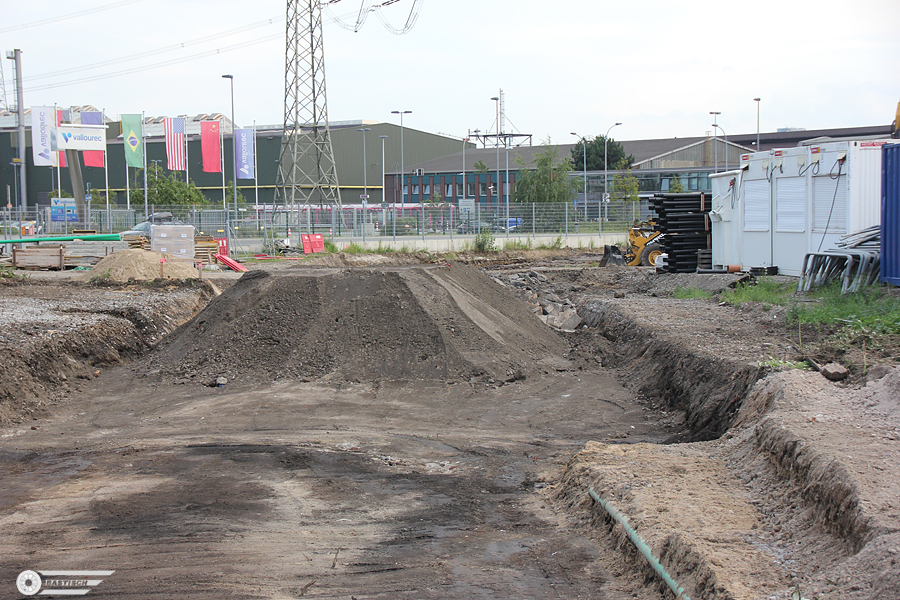

26.Juli 2017 - Die Erdarbeiten sind fortgeschritten
26.Juli 2017 - Blick von der Theodorstrasse auf Vallourec

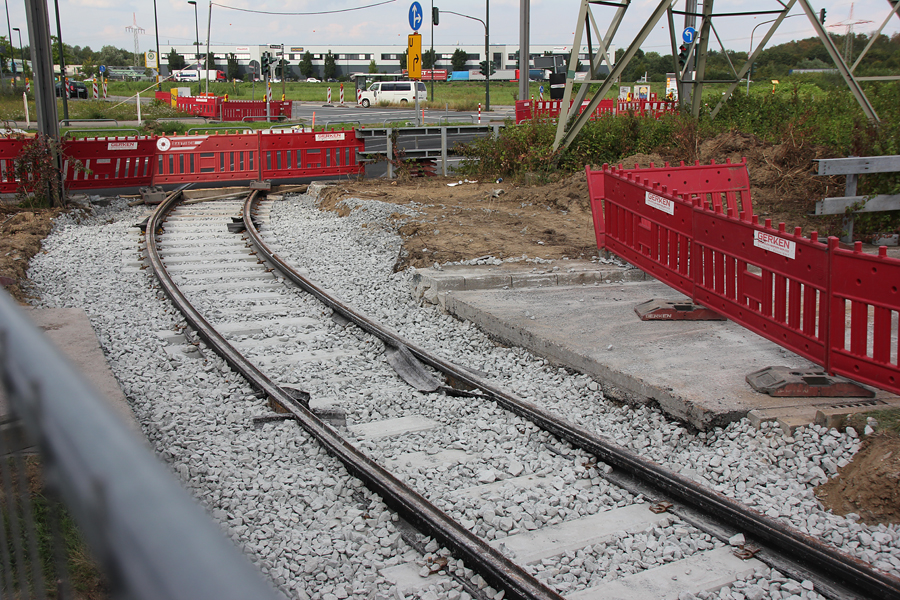

27.August 2017 - zukünftig wird hier das Gleis aus der Wendeschleife zur Theodorstrasse verlaufen.

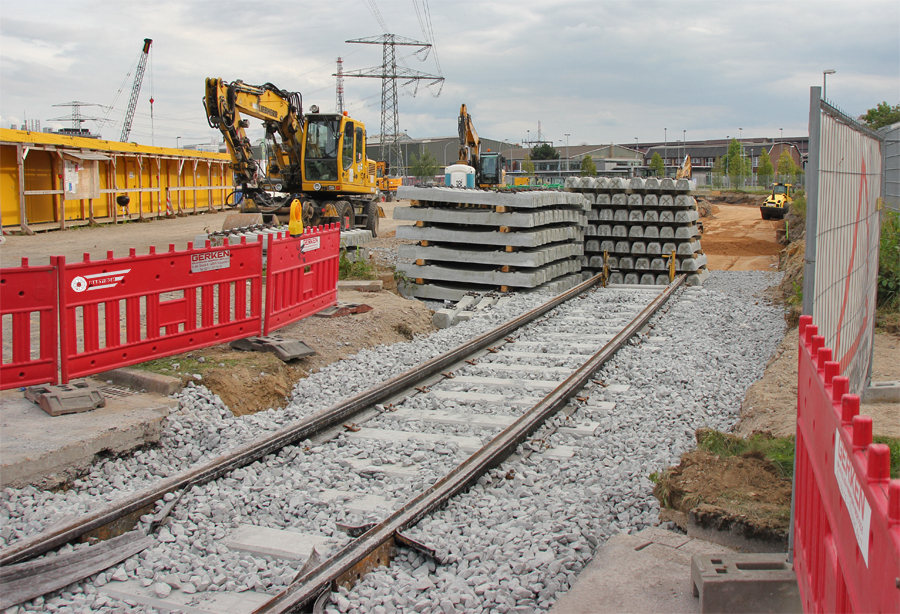

4.September 2017 - zukünftig wird hier das Gleis aus der Wendeschleife angeschlossen. Mittlerweile ist die separate Rechts-
abbiegespur Richtung Vallourec gesperrt und das Gleis verlegt. >>KLICK

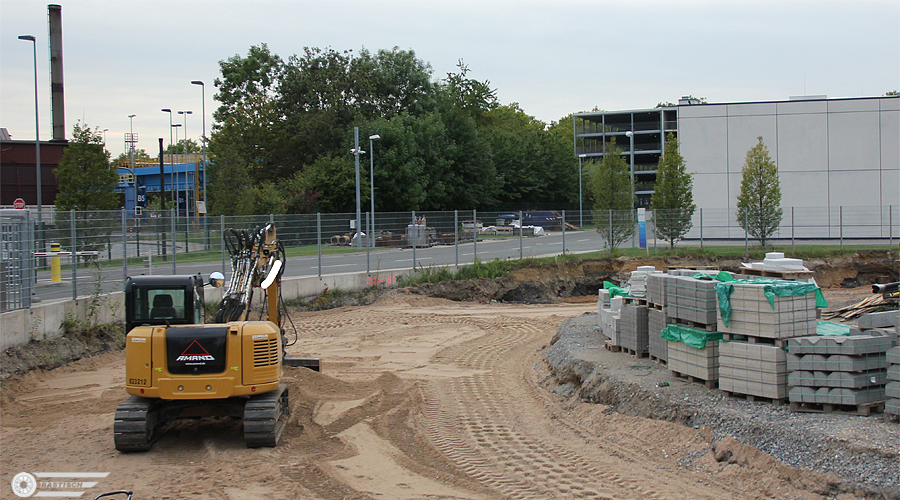

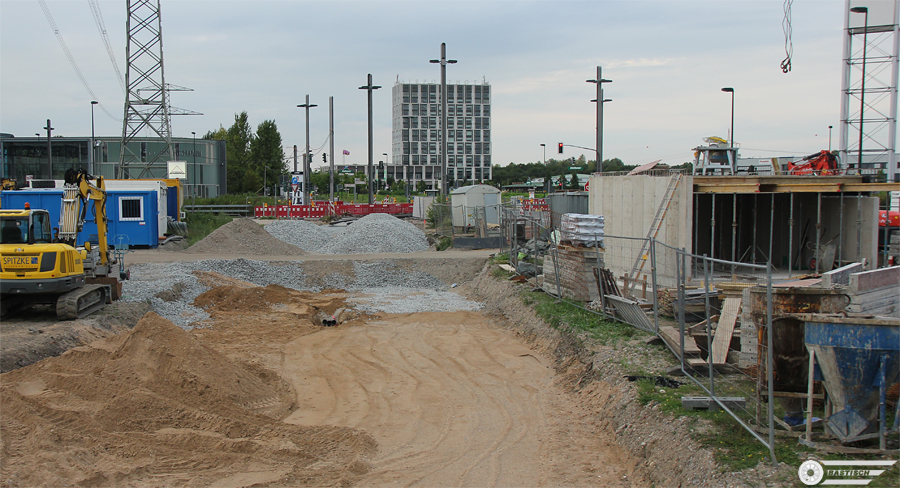

4.September 2017 - Blick auf die Wendeschleife am Gelände der Vallourec-Werks.
4.September 2017 - Wendeschleife mit Einfahrt und der Fläche der zukünftigen Bahnsteige und ein Betriebsgebäude
10.September 2017 - Ausfahrtgleis (27.08.2017 / 04.09.2017) und Einfahrtgleis (10.09.2014) haben das Gelände erreicht.

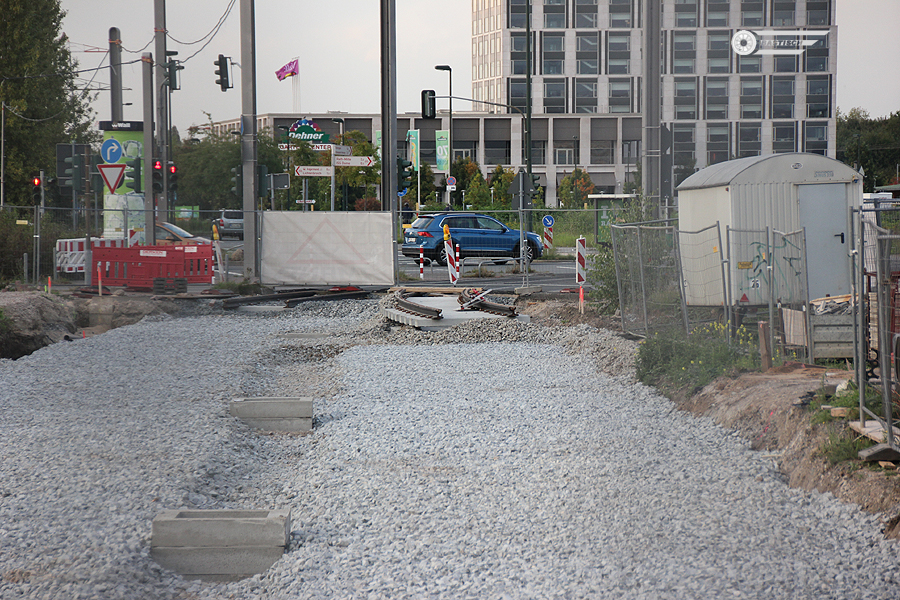

26.September 2017 - Wendeschleife Einfahrtsseite (Gleisjoch Bildmitte ist nur zwischengelagert)

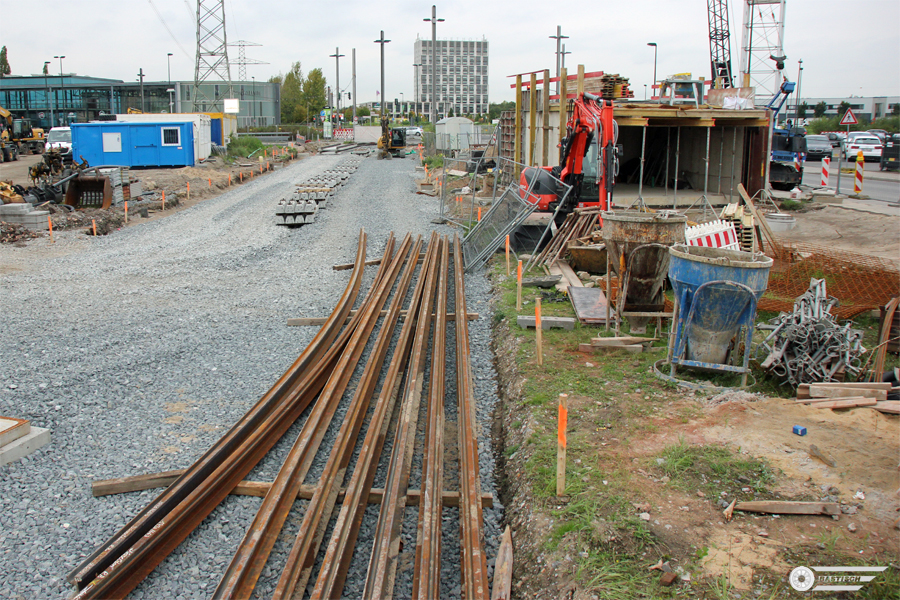

4.Oktober 2017 - Wendeschleife (Einfahrtsseite) mit bereitliegenden Schwellen und Schienen

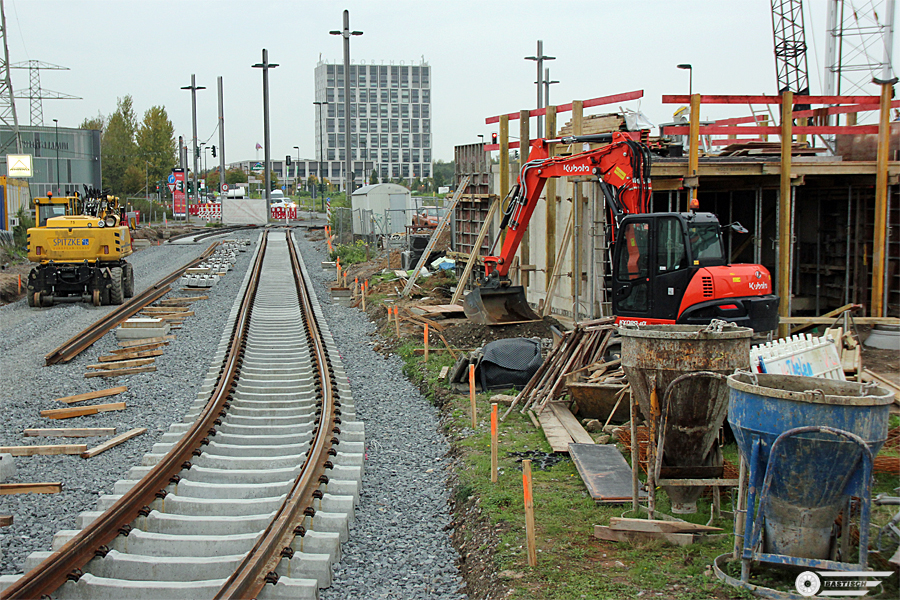

9.Oktober 2017 - Wendeschleife (Einfahrtsseite)- Fortschritt

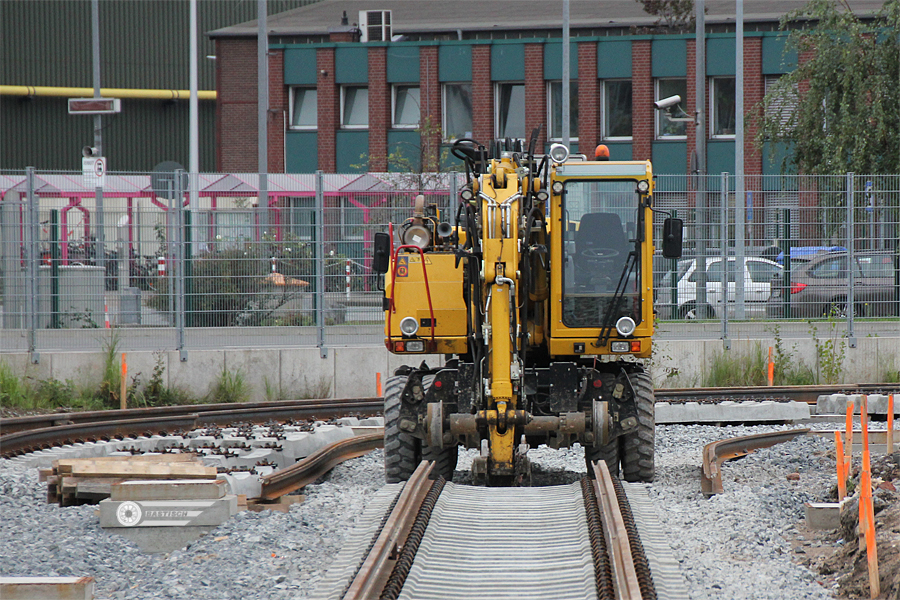

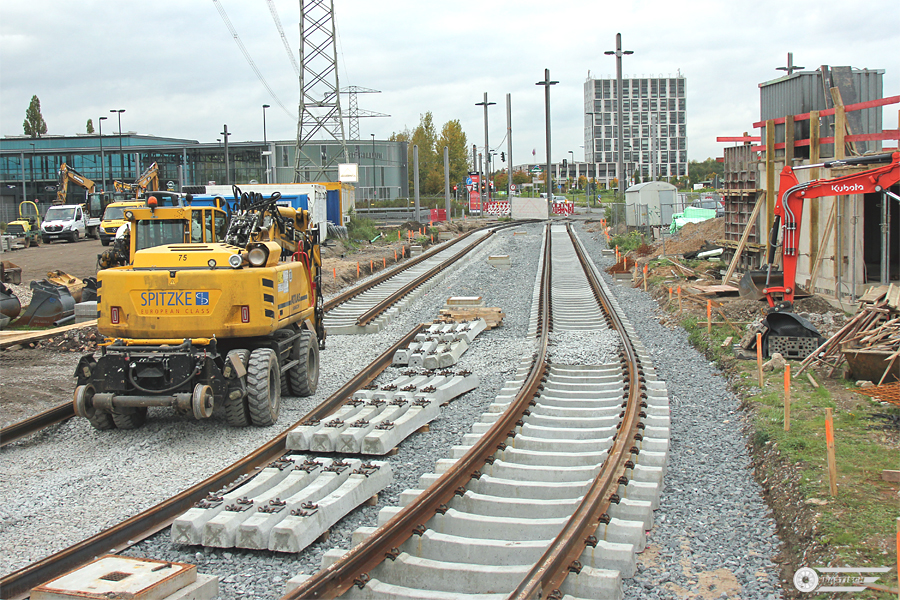

11.Oktober 2017 - Wendeschleife (Einfahrtsseite) - Fortschritt am zweiten Gleis
Aufnahmen der Kurve >>KLICK
11.Oktober 2017 - Blick aufs Mannesmann (ja - Vallourec)-Gelände

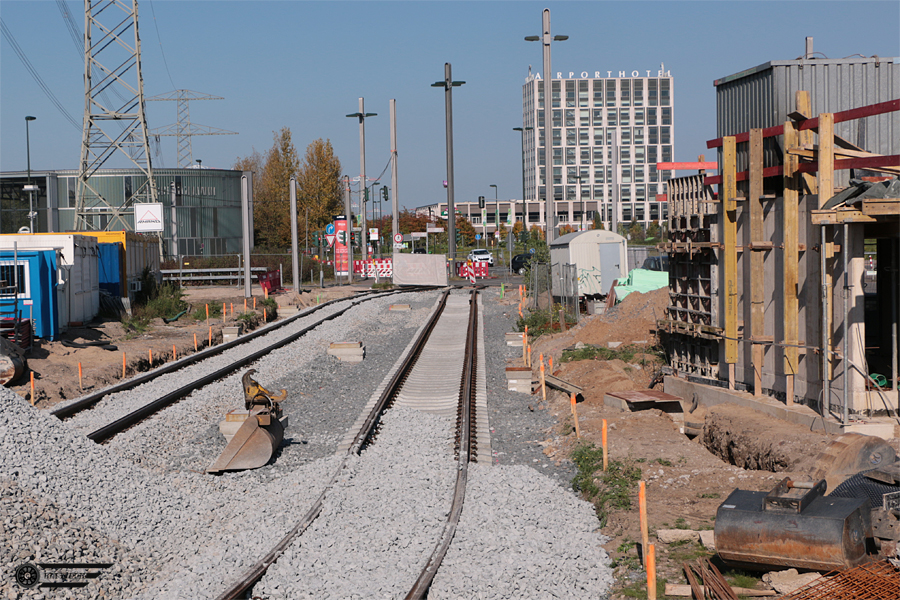

17.Oktober 2017 (Einfahrtsseite)

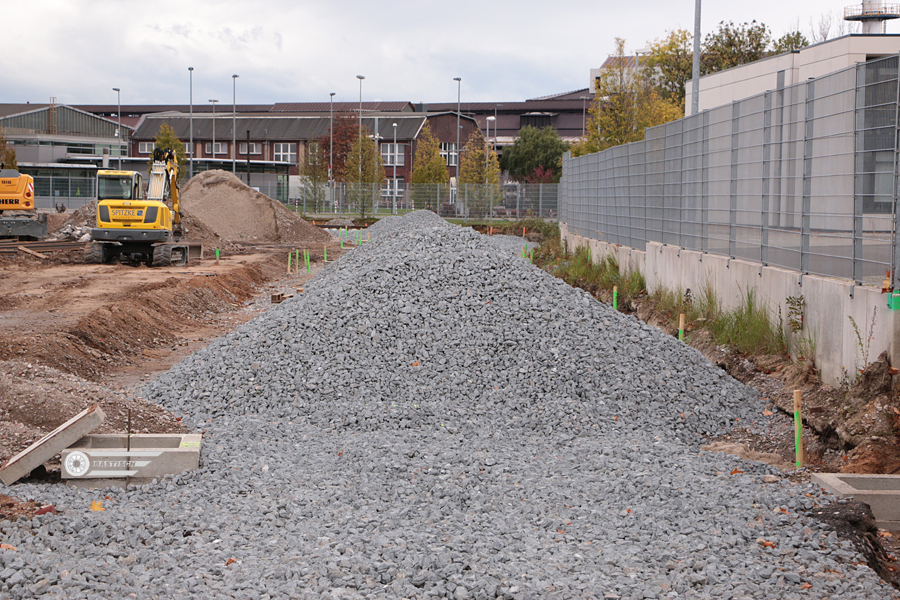

21.Oktober 2017 (Ausfahrtsseite)

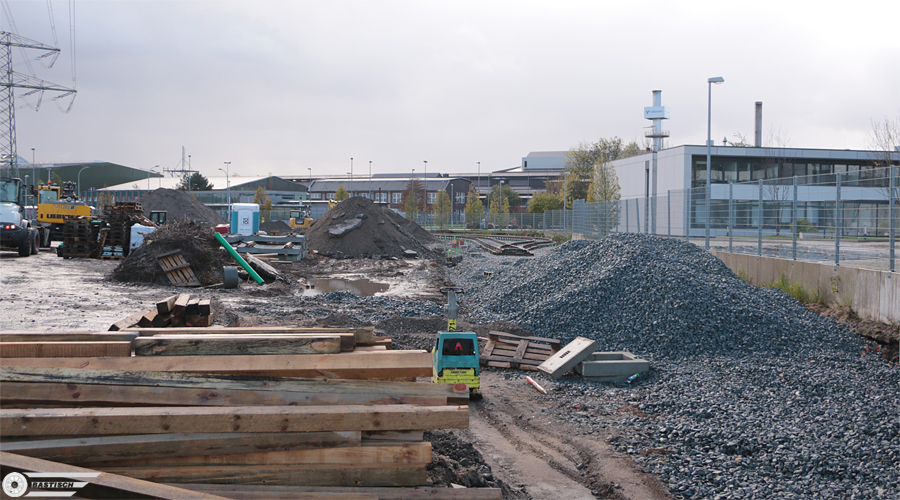

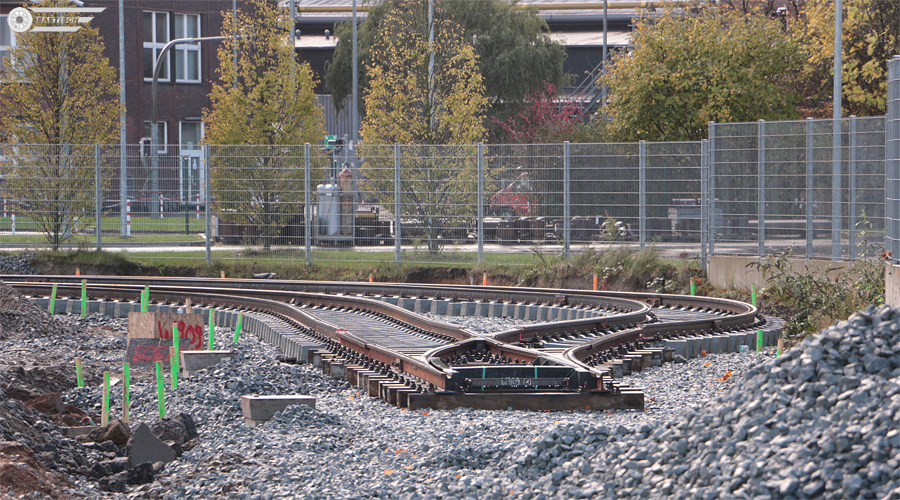

29.Oktober 2017 (Ausfahrtsseite)
Baufortschritt

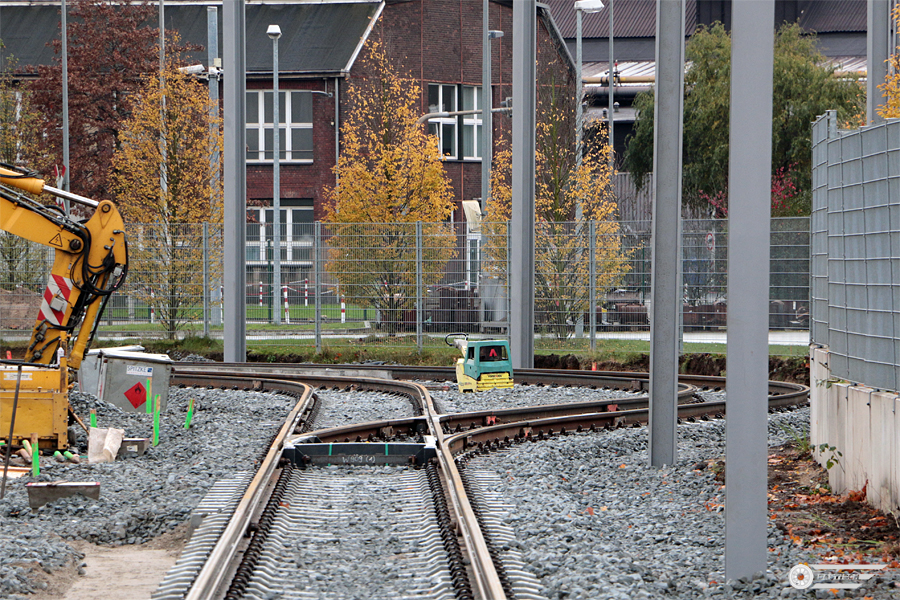

12.November 2017 - Weiche ist jetzt eingebaut und die Wendeschleife wäre jetzt durchgängig befahrbar.

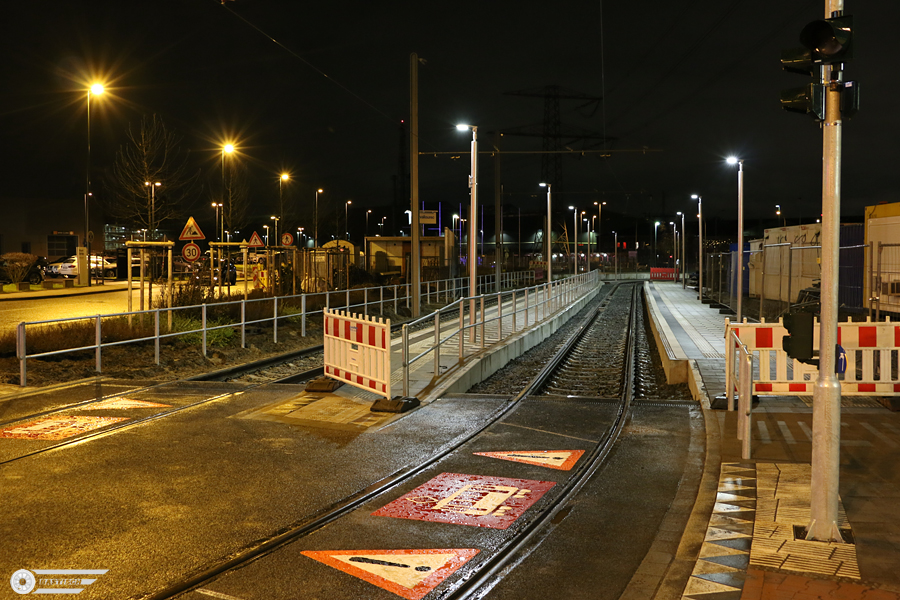

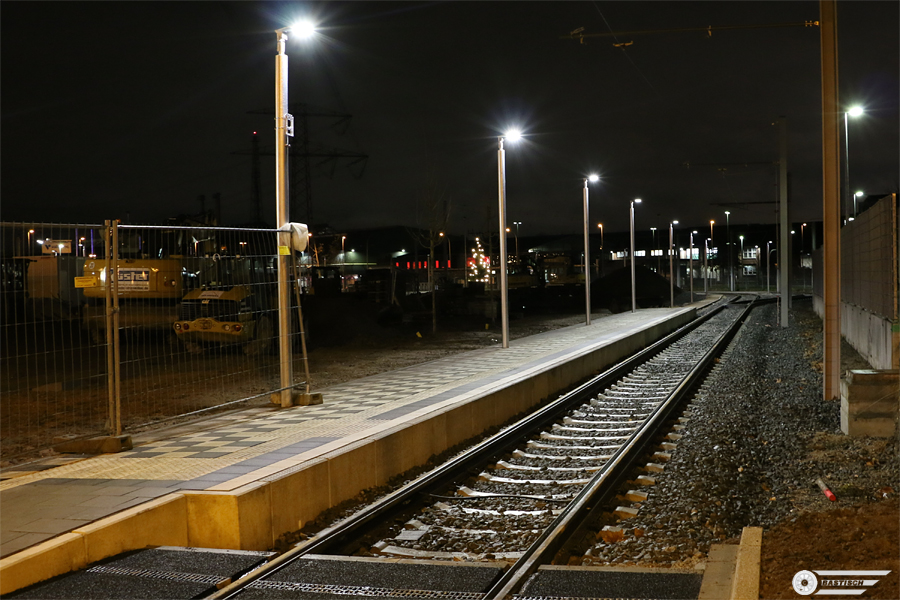

16.Dezember 2017 - Während die anderen neuen Bahnsteige noch im Dunkeln liegen, hier ist die Beleuchtung schon eingeschaltet.
Gleiches gilt für die Bedarfshaltestelle kurz vor der Ausfahrt aus der Wendeschleife

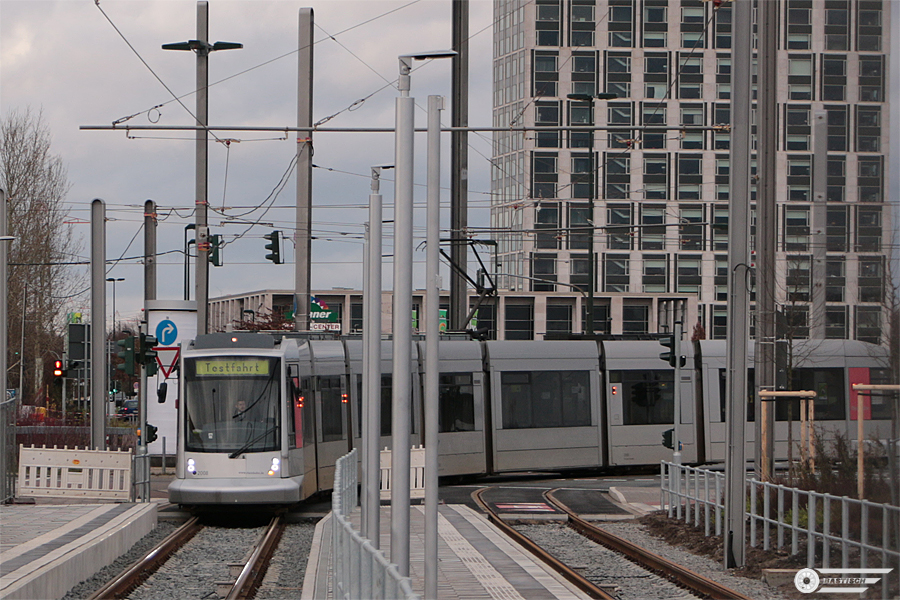

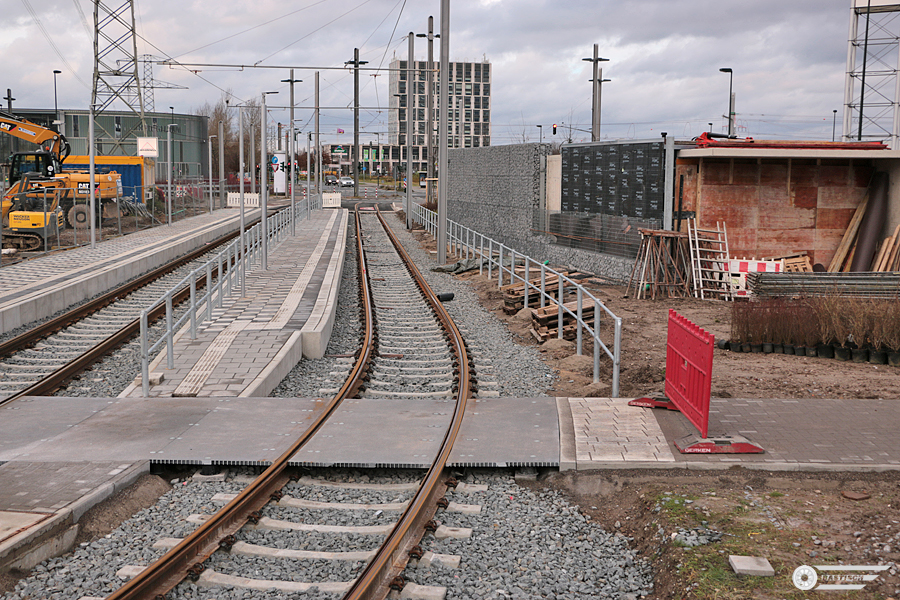

26.Dezember 2017
Tw 2008 Einfahrt in die Wendeschleife
5.Januar 2018 -Tw 2109 - Bereit zur Ausfahrt (per Schlüssel)

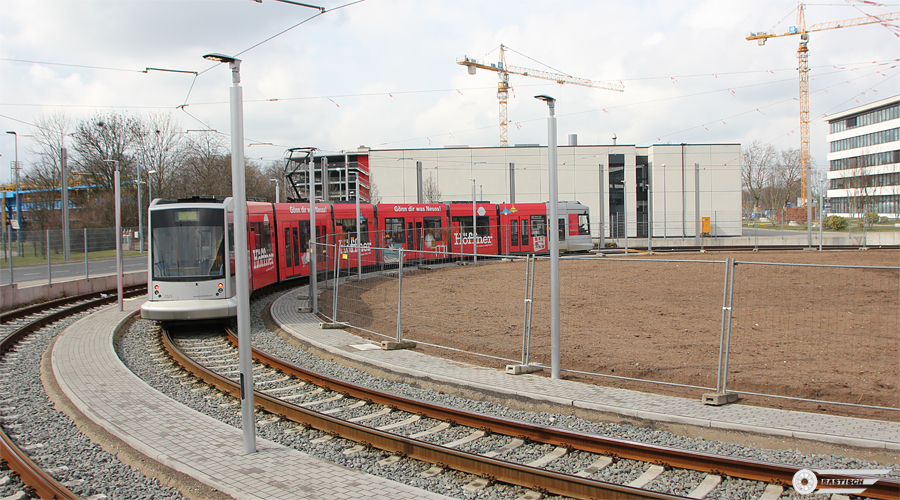

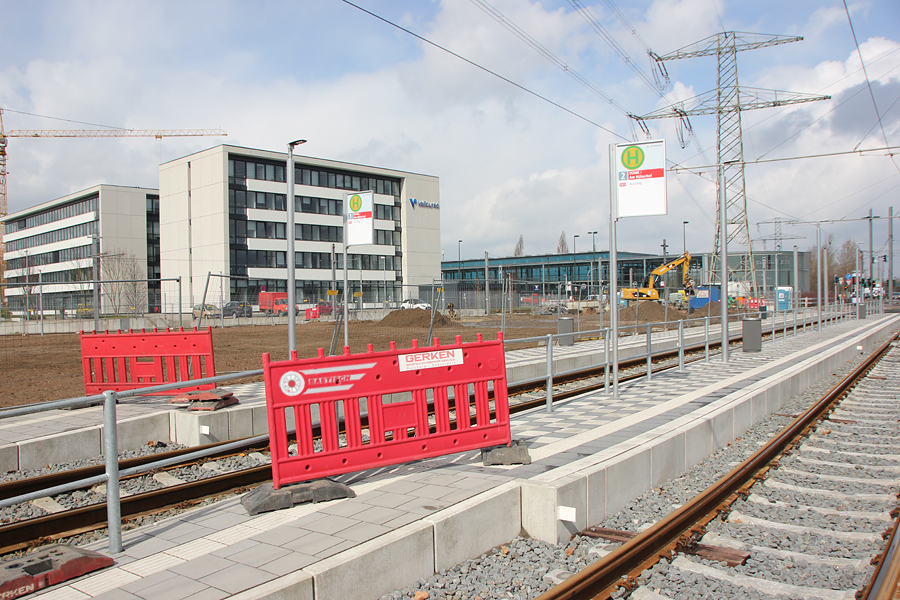

29.März 2018 -Tw 2023 - Zwischen Ausstiegs- und Einstiegs-Haltestelle
29.März 2018 - In dieser Woche wurden die letzten Baustellencontainer abgeholt. Die "Renaturierung" des Geländes hat begonnen
20.April 2018 - Noch mal der "Innenraum" der Wendeschleife

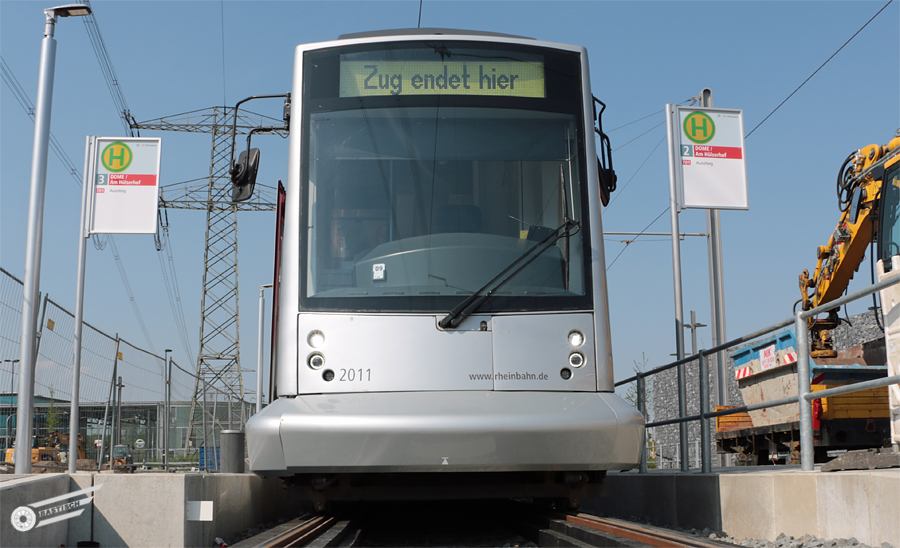

20.April 2018 - Tw 2011

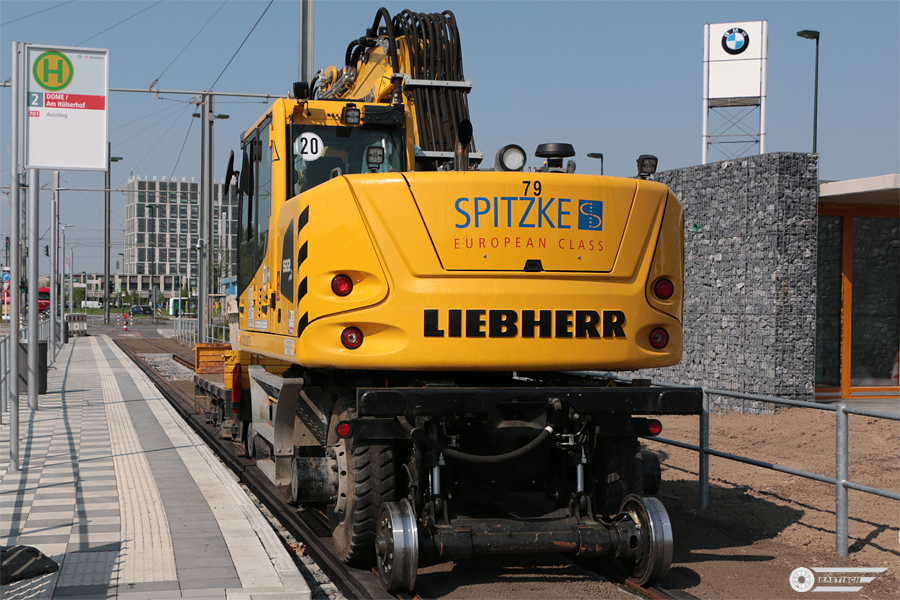

20.April 2018 - Spitzke Zweiwegebagger (Restarbeiten Rasengleis)

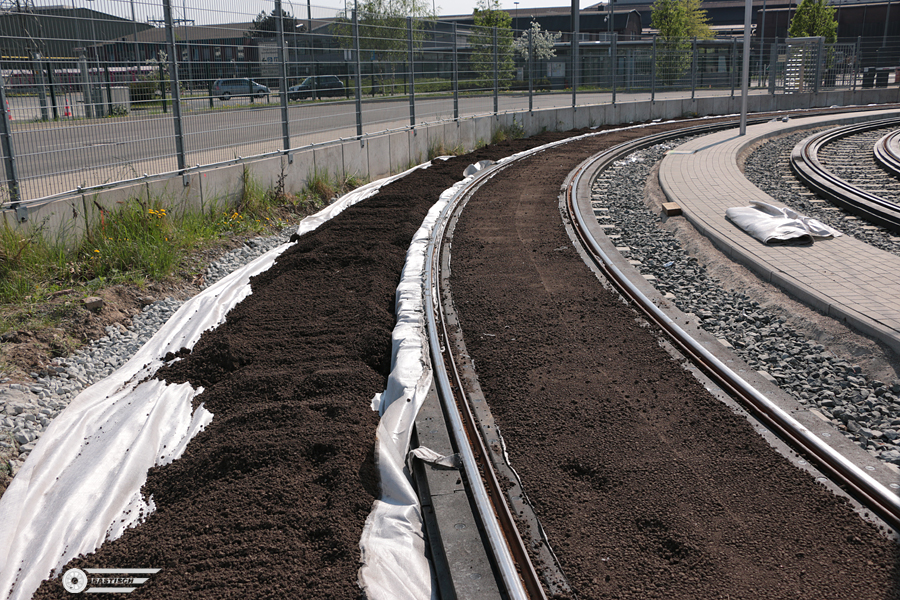

20.April 2018 - Restarbeiten Rasengleis
